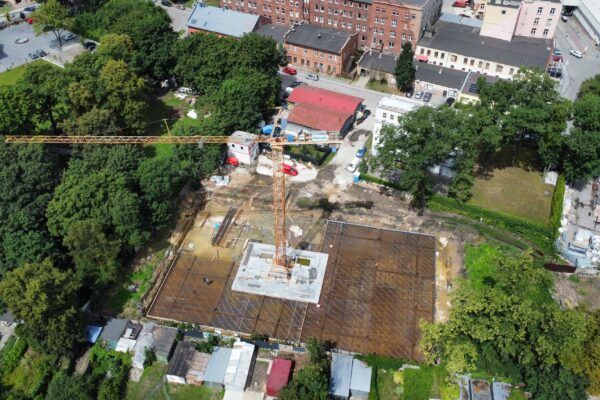

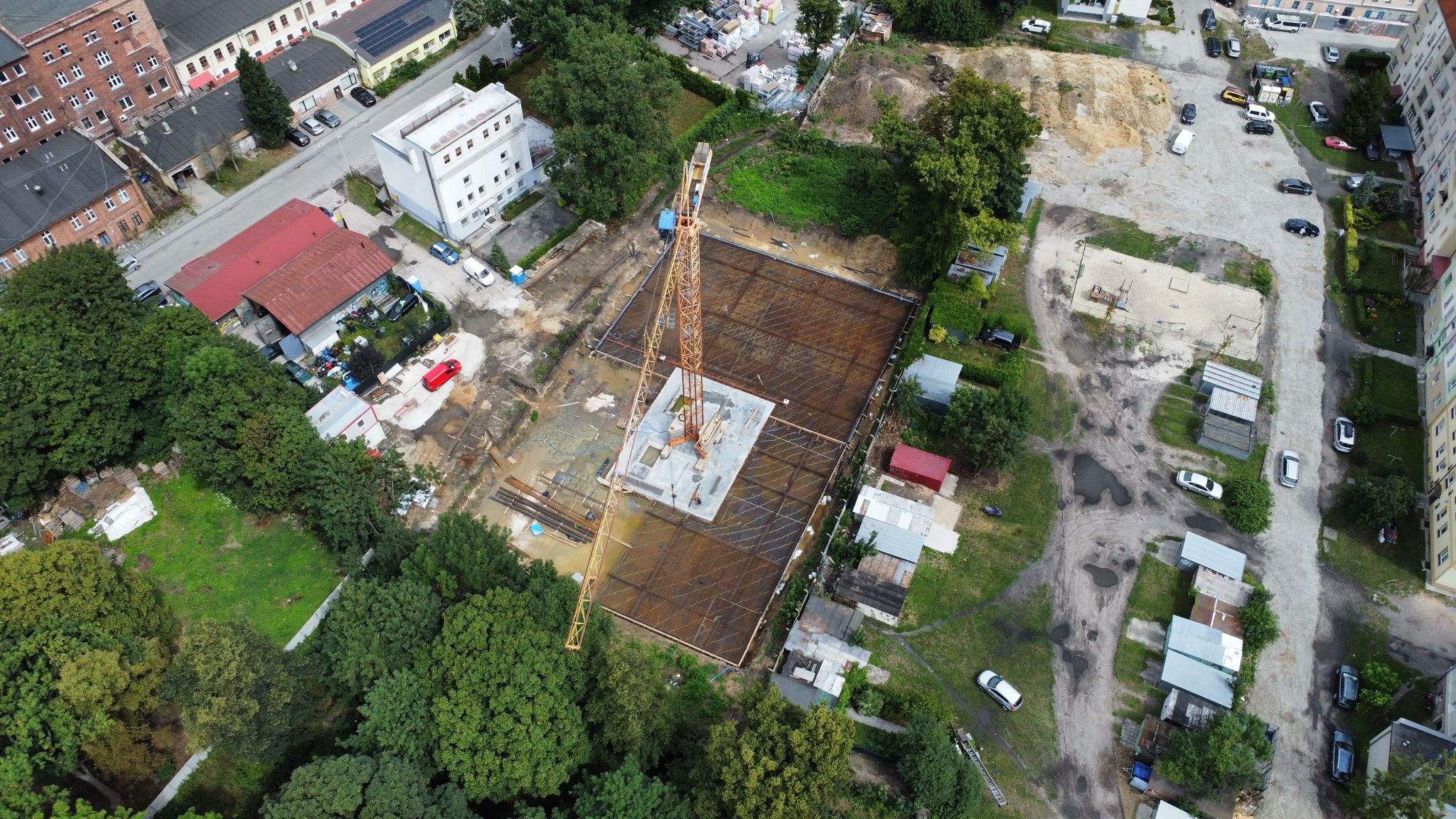

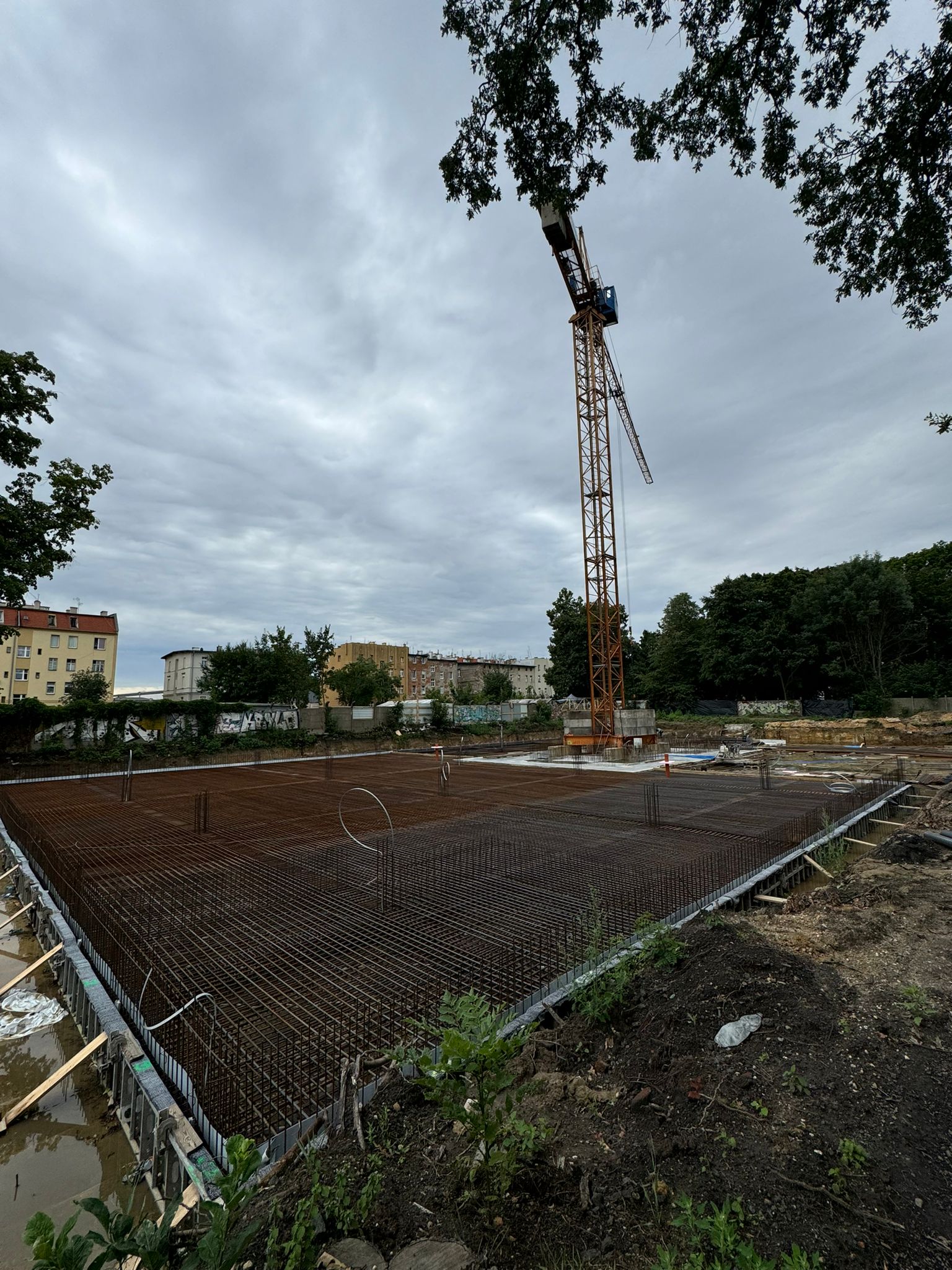

Rozpoczęto prace związane z wykonaniem płyty fundamentowej. Na przygotowanym i zagęszczonym podłożu ułożono warstwę chudego betonu o grubości 10 cm. Po osiągnięciu przez podkład betonowy wymaganej wytrzymałości, przystąpiono do prac zbrojeniowych płyty fundamentowej.

Szczegółowy zakres wykonanych prac:

  • Ułożenie izolacji przeciwwilgociowej na warstwie chudego betonu
  • Montaż szalunków brzegowych płyty z zastosowaniem systemowych elementów
  • Wykonanie zbrojenia głównego płyty prętami o średnicy zgodnej z projektem wykonawczym
  • Instalacja elementów dystansowych zapewniających właściwą otulinę zbrojenia
  • Montaż przygotowawczy instalacji podposadzkowych

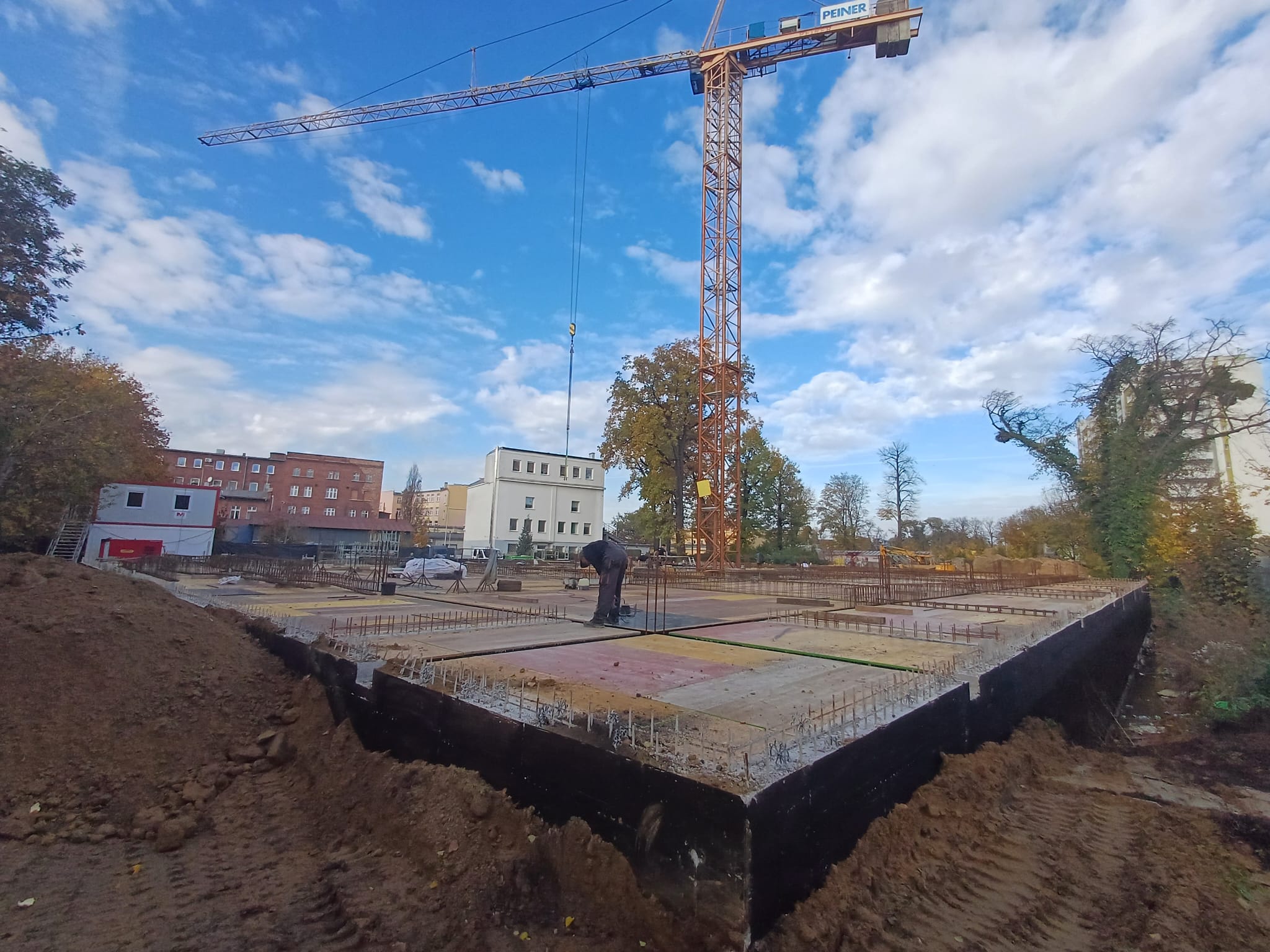

  • Ustawienie i zakotwienie żurawia wieżowego PEINER na przygotowanym fundamencie

Prace prowadzone są zgodnie z projektem wykonawczym oraz sztuką budowlaną. Na placu budowy znajduje się komplet dokumentacji technicznej. Zbrojenie wykonywane jest z prętów żebrowanych klasy A-IIIN. Zachowano wymagane zakłady technologiczne oraz otuliny zbrojenia. Prowadzona jest bieżąca kontrola jakości wykonywanych prac przez kierownika budowy.

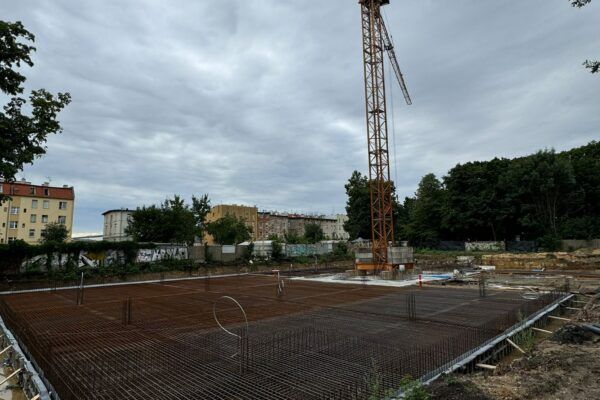

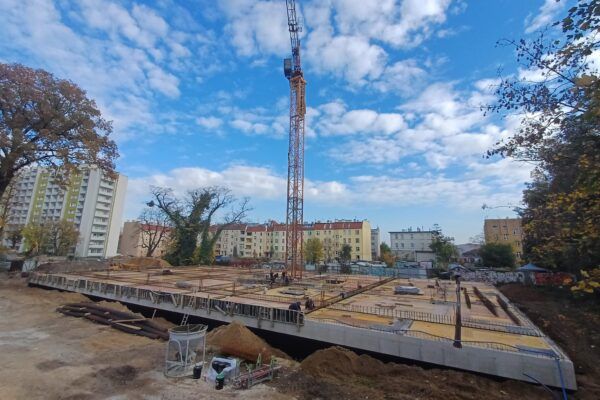

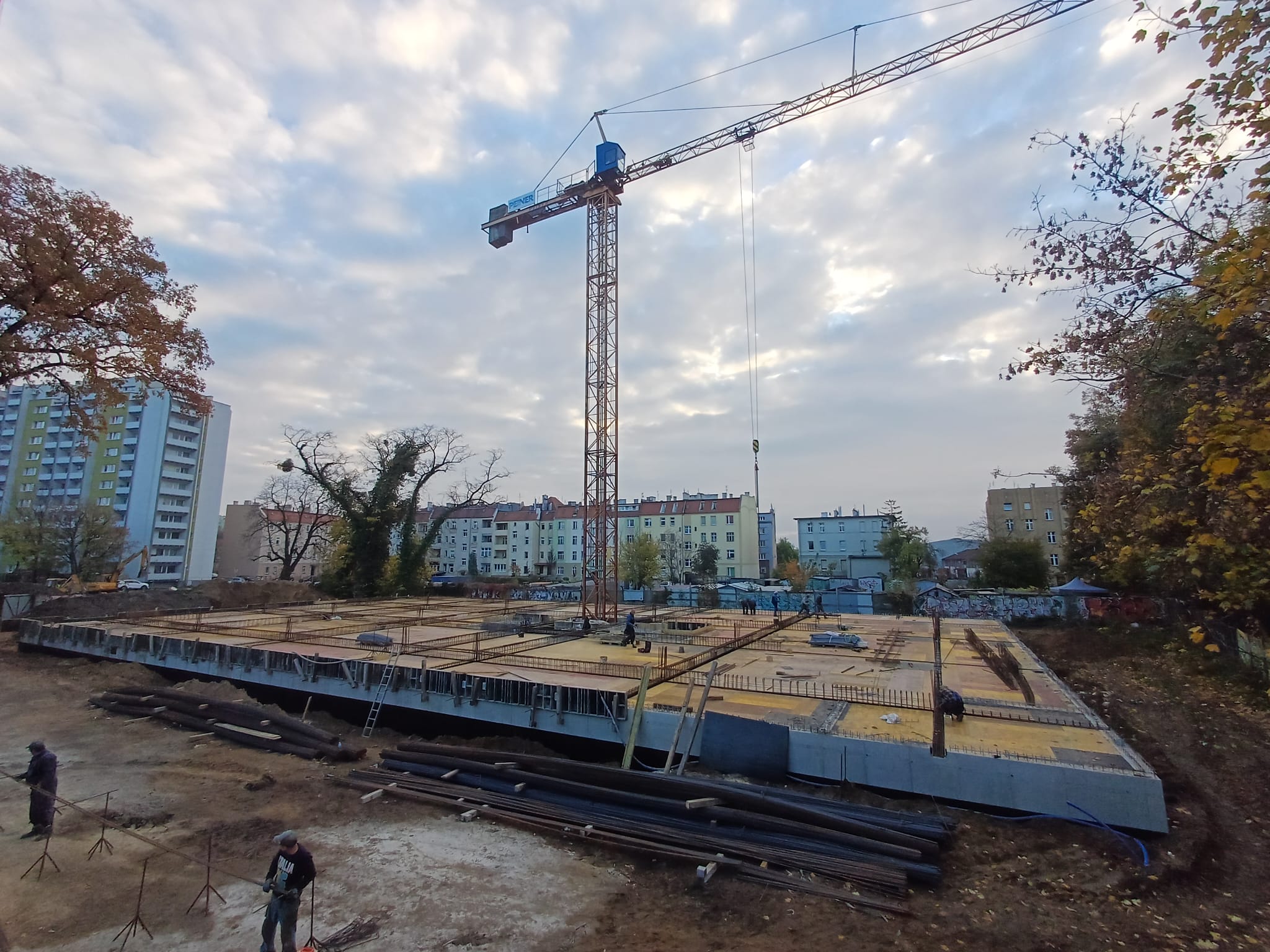

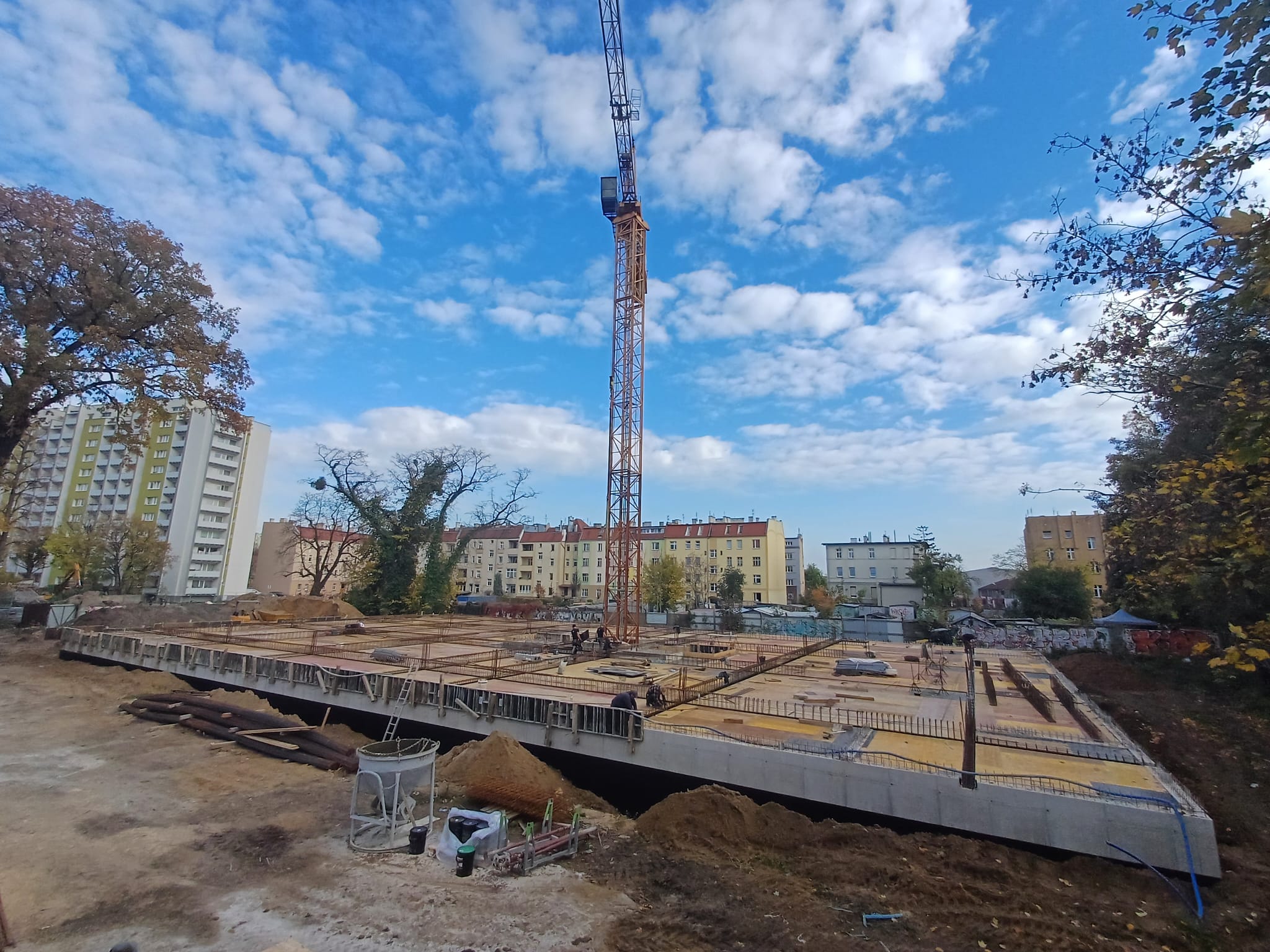

Stan zaawansowania prac zbrojarskich: około 60% całości płyty fundamentowej. Przygotowano odpowiedni zapas materiałów do kontynuacji prac w kolejnych dniach.
